Affecté à une campagne au centre spatial : six semaines, une centaine de personnes

Publié le 10 septembre 2026 · par Ismael Samuel

Affecté à une campagne au centre spatial : six semaines, une centaine de personnes

Un satellite ne se pose pas sur son lanceur la veille du tir. Il arrive en Guyane par bateau ou par avion-cargo, il est déballé, contrôlé, rempli d’ergols en salle blanche, puis intégré au lanceur : environ deux mois entre son arrivée et le décollage. Quelqu’un fait ces gestes, dort quelque part et repart. La question que cette personne se pose en ouvrant son ordre de mission n’a rien de spatial : combien de temps je reste, et où je loge.

La réponse courte. Une campagne de préparation de satellite au Centre spatial guyanais mobilise environ 100 personnes, et le CNES écrit qu’« en règle générale, 6 semaines sont nécessaires pour préparer le satellite au lancement » — page publiée le 12 mai 2023. Ces six semaines s’inscrivent dans une séquence d’environ deux mois entre l’arrivée du satellite et le tir. Le chiffre vaut pour la campagne satellite, et pour elle seule : l’effectif d’une campagne lanceur n’est pas publié. Kourou est à 62 km de Cayenne, environ une heure de route : une base arrière, pas une proximité. Article à jour au 22 août 2026.

Six semaines : d’où vient le chiffre

La seule durée de mission chiffrée du spatial guyanais

La phrase vient d’une page du CNES intitulée Préparation des satellites au CSG : mode d’emploi, publiée le 12 mai 2023. Deux ordres de grandeur y figurent : environ 100 personnes par campagne et six semaines de préparation. Cette centaine est décrite — spécialistes des ergols, techniciens et ingénieurs envoyés par le constructeur du satellite, représentants de l’opérateur qui exploitera les données. Ce ne sont pas des salariés de la base : ils arrivent, travaillent et repartent.

Le chiffre compte parce qu’il est rare : sur l’ensemble des activités du Centre spatial guyanais, aucune autre ne publie à la fois une durée et un effectif, ni les campagnes lanceur, ni les chantiers de la base, ni les essais de démonstrateurs.

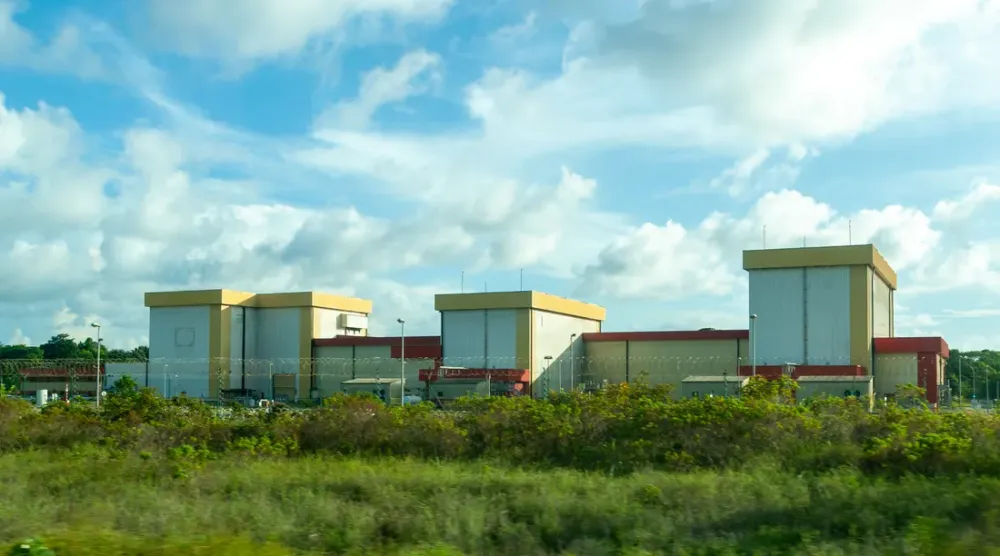

Les installations portent un nom : l’EPCU, ensemble de préparation des charges utiles. Trois bâtiments — S1, S3, S5 —, salles blanches et salles de remplissage, 3 580 m², près de l’entrée du CSG côté Kourou. Statut : en service, activité récurrente. Ce n’est pas un chantier, c’est un outil qui tourne.

Préparer un satellite six semaines n’est pas y rester six semaines

Attention au raccourci. Les six semaines décrivent la durée de préparation du satellite, pas celle du séjour de chaque intervenant : les spécialistes des ergols n’interviennent pas au même jalon que les équipes de contrôle d’intégrité. C’est le bon ordre de grandeur pour dimensionner un logement, et le mauvais chiffre pour bâtir une note de frais. Votre ordre de mission fait foi.

Cette durée range la campagne satellite du côté des missions plutôt que des passages : au-delà de trois semaines, l’hôtel devient difficile à vivre et le besoin bascule vers une cuisine, une machine à laver, un bureau. C’est le seuil décrit dans ce que trois semaines en Guyane changent au logement.

L'accueil du Centre spatial guyanais à Kourou : à gauche la maquette grandeur nature d'Ariane 5 dressée sur son socle, au centre le bâtiment d'accueil du CSG, à droite le hall à toiture ocre du musée de l'Espace, devant un parking et une pelouse déserts
L'accueil du Centre spatial guyanais, route de l'Espace à Kourou : la maquette grandeur nature d'Ariane 5, le bâtiment d'accueil et, à droite, le hall du musée de l'Espace — rouvert en juillet 2024 sous le nom de Guyaspace Experience, l'enseigne photographiée ici datant de 2022. C'est de ce côté, à quelques centaines de mètres, que se trouve le bâtiment S1 de l'ensemble de préparation des charges utiles, et c'est ici que passent les visites du samedi, entrée à 10 €. — © Don-vip / Wikimedia Commons — CC BY-SA 4.0

Campagne satellite, campagne lanceur : le mot qui décide de tout

Deux objets, deux bâtiments, deux durées

Sur la base, « campagne » désigne deux choses très différentes. La confusion est sans conséquence vue de loin ; elle en a beaucoup sur votre propre séjour.

Campagne satelliteCampagne lanceur (Ariane 6)
EPCU — S1, S3, S5, près de l’entrée du CSGBâtiment d’assemblage lanceur, puis ELA-4, à 900 m
Ce qui s’y faitContrôle d’intégrité, ergols, intégration au lanceurAssemblage du corps central, érection, boosters
Durée publiéeEnviron 6 semainesEnviron 1 semaine en zone de lancement
Effectif publiéEnviron 100 personnesNon publié
StatutEn service, activité récurrenteEn service depuis le vol inaugural du 9 juillet 2024

Sources CNES, relevées au 22 août 2026. Un repère physique sépare les deux mondes : l’ELA-4 est couvert par un portique mobile de 90 m et 8 000 tonnes, retiré 4 à 5 heures avant le décollage, quand tout se joue en salle blanche côté charges utiles. Depuis 2026, deux opérateurs de lancement coexistent à Kourou : Arianespace pour Ariane 6, Avio pour Vega-C depuis le vol VV29 du 9 avril 2026. Équipes distinctes, aucun effectif publié.

ELM ou ELM2 : le sigle qui change le déplacement

MaiaSpace n’est plus sur l’ELM-Diamant : l’entreprise est installée depuis fin 2025 sur l’ELM2, l’ancien ensemble de lancement Soyouz, côté Sinnamary — soit 115,6 km et 1 h 49 depuis Cayenne, et non 62 km. Les opérateurs de l’ELM et leurs statuts respectifs sont détaillés dans le chantier de l’ELM-Diamant.

Les trois chiffres qui n’existent pas

  • L’effectif d’une campagne lanceur. Aucune source publique. Seule l’infrastructure est documentée : l’ELA-4 couvre 170 hectares et sa construction, achevée, a mobilisé 600 personnes dont 75 % d’emploi local — un chiffre de chantier passé, pas un chiffre de campagne.
  • La part des missions dans l’emploi de la base. L’Union des employeurs de la base spatiale réunit 43 sociétés et plus de 3 000 salariés, sans distinguer contrats locaux et venues temporaires. La seule mesure statistique robuste est plus ancienne : une étude Insee du 7 décembre 2016, sur données 2014, comptait 1 926 salariés. Deux chiffres, deux dates, jamais l’un pour l’autre.
  • La capacité d’hébergement mobilisable à Kourou en campagne. Les documents institutionnels disent seulement que des hôtels à Kourou et à Cayenne accueillent les équipes opérationnelles. Aucun volume, aucun taux.

Le calendrier type, à rebours du tir

Les cinq jalons publiés

Le CNES publie ce déroulé type, compté en jours avant le tir.

JalonCe qui se passe
J-75Arrivée du satellite, par bateau ou par avion-cargoKourou
J-57Contrôle et vérification d’intégritéEPCU — bâtiments S1 et S3
J-22Remplissage en ergolsBâtiment S5B
J-7Intégration sur le lanceurZone d’assemblage
J-1Transfert en zone de lancementEnsemble de lancement

Deux points utiles. Le jalon des ergols, à J-22, est le plus contraignant : opération en atmosphère contrôlée, il fait venir des spécialistes qu’on ne remplace pas au pied levé. Et le fret ne suit pas le chemin des personnes : les éléments de lanceur d’Ariane 6 débarquent au port de Pariacabo, à Kourou, par le navire Canopée, à raison de 9 à 12 rotations par an depuis son premier accostage du 23 janvier 2023.

Ce que ce déroulé ne dit pas

C’est un type, pas le planning d’une campagne donnée : le CNES ne publie pas le calendrier réel de chaque satellite, et le transposer à une date de tir annoncée produit des dates fausses avec un air de précision. Une seule conclusion tient, et elle suffit : une mission « autour du tir » s’ouvre plus de deux mois avant la date que vous avez en tête.

Et cette date bouge. Au 22 août 2026, le CNES affichait un objectif annoncé de 7 à 8 lancements pour l’année, puis de 9 à 10 en 2027 ; quatre tirs avaient été réalisés à cette date — 12 février, 9 avril, fin avril, 17 juin — un cinquième étant programmé le 27 août et un sixième le 14 septembre 2026 à 22 h 21, heure de Guyane. Un objectif annoncé n’est pas une cadence réalisée : caler une sortie d’hébergement au jour près sur un décollage, c’est se préparer à payer un décalage.

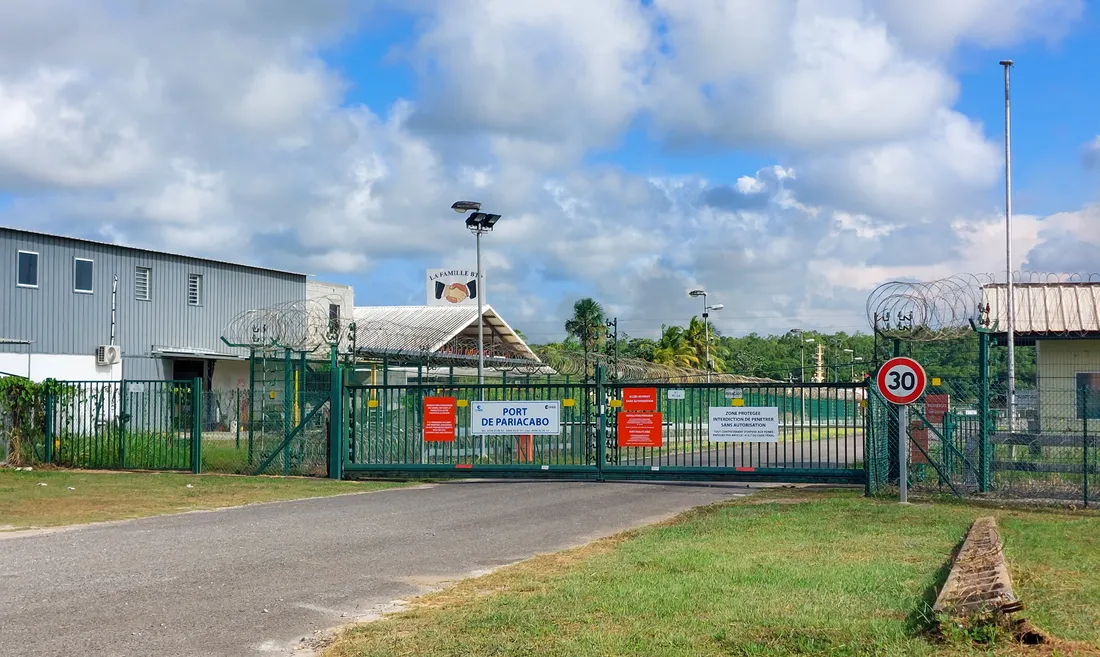

Le portail fermé du port de Pariacabo à Kourou : grille métallique verte surmontée de barbelés, panneau bleu « Port de Pariacabo », panneau de limitation à 30 km/h, hangar à bardage gris à gauche et halle couverte au fond
L'entrée du port de Pariacabo, dans la zone industrielle de Pariacabo à Kourou : portail fermé, clôture surmontée de barbelés, panneau de zone protégée interdisant l'accès sans autorisation. C'est par ce port que débarquent les éléments de lanceur d'Ariane 6 acheminés par le navire Canopée, à raison de 9 à 12 rotations par an depuis 2023. Le fret entre par ici ; les équipes, elles, arrivent par l'aéroport de Cayenne, à une heure de route. — © Don-vip / Wikimedia Commons — CC BY-SA 4.0

Cayenne en base arrière : ce que coûte l’heure de route

Une heure à l’aller, une heure au retour

Nous exploitons des logements à Cayenne et à Rémire-Montjoly, et aucun à Kourou. Le dire vaut mieux que de laisser croire à une proximité qui n’existe pas.

Les repères, recalculés le 22 août 2026 par un moteur de routage et sans trafic : 61,8 km et 1 h 01 entre le centre de Cayenne et le bourg de Kourou, 73,8 km et 1 h 11 jusqu’au site du Centre spatial guyanais. Ce ne sont pas des données officielles — aucune administration guyanaise ne publie de temps de parcours par section de route nationale — et la durée réelle dépend surtout du pont du Larivot. Le trajet est décortiqué dans Cayenne–Kourou, combien de temps faut-il vraiment, l’état du chantier voisin dans la centrale du Larivot.

Faites le calcul avant de dire oui : l’aller-retour quotidien représente 2 h à 2 h 30 de route par jour, cinq jours par semaine, six semaines durant. Sur une campagne à horaires décalés, c’est le paramètre qui pèse le plus lourd. Seconde condition, aussi peu négociable : il vous faut un véhicule, aucune des solutions décrites dans se déplacer sans voiture à Cayenne ne couvrant ce trajet. Et prévoyez une marge : le temps de circulation à l’intérieur de la base n’est pas publié.

Six semaines, et le mois où elles tombent

À six semaines, deux paramètres basculent. Le mode de vie : cuisine, machine à laver, table de travail, calme en journée quand on a travaillé la nuit. Et le prix : la nuitée ne se négocie plus à la nuit mais au mois — c’est l’objet des tarifs dégressifs pour un séjour pro de longue durée.

Reste le mois. Novembre est le meilleur mois de l’hôtellerie guyanaise : 74,6 % d’occupation en 2019, 58,5 % en 2024, meilleur mois dans les deux cas selon l’Insee. Trois facteurs s’y superposent — dernier mois plein de saison sèche, bascule du semestre d’internat, activité spatiale généralement soutenue. Octobre est tendu lui aussi, à 66,9 % en 2019. Une campagne d’automne se loge donc dans la période la plus disputée de l’année, à l’inverse du réflexe métropolitain : le calendrier guyanais mois par mois détaille cette inversion.

Ce que votre ordre de mission doit préciser

Les six lignes à faire confirmer

  1. Le type de campagne. Satellite ou lanceur : ce seul mot décide d’une fenêtre de six semaines ou d’environ une semaine.
  2. Le bâtiment, pas la commune. EPCU, zone de lancement, ELM2 côté Sinnamary : une même mention « Kourou » peut cacher près d’une heure d’écart par trajet.
  3. Vos jalons, pas ceux du déroulé type. Le J-22 des ergols et le J-7 d’intégration ne concernent pas les mêmes personnes.
  4. La souplesse de prolongation de l’hébergement, puisque les dates de tir glissent.
  5. Le véhicule, réservé avec le logement. Sur les mois tendus, la voiture se raréfie avant la chambre.
  6. Les conditions d’accès les jours de tir. Un dispositif de sécurisation est activé à chaque lancement par les forces armées en Guyane — le ministère des Armées le documentait le 11 mars 2025. La réponse vient de votre donneur d’ordre, pas d’un site tiers.

Le samedi, quand on reste six semaines

Six semaines comptent cinq ou six samedis. Le point d’entrée le plus simple du CSG est Guyaspace Experience, l’ancien musée de l’Espace, route de l’Espace à Kourou, rouvert en juillet 2024 : du lundi au samedi de 9 h à 18 h, plus le premier dimanche de chaque mois — auquel cas il ferme le lundi suivant. Entrée 10 €, 6 € pour les moins de 10 ans. Les visites guidées du CSG relèvent d’une inscription préalable. Horaires et tarifs relevés au 22 août 2026.

En résumé

  • Environ 100 personnes, six semaines : la préparation d’un satellite au CSG selon le CNES, page du 12 mai 2023 — seule activité du spatial guyanais à publier une durée et un effectif.
  • Ce chiffre ne vaut pas pour la campagne lanceur : environ une semaine en zone de lancement, effectif non publié.
  • Le déroulé type se lit à rebours du tir — J-75, J-57, J-22, J-7, J-1 — et reste un type, pas un planning.
  • Kourou est une base arrière : 1 h 01 jusqu’au bourg, 1 h 11 jusqu’au site du CSG, soit 2 h à 2 h 30 de route par jour et un véhicule indispensable. L’ELM2, côté Sinnamary, est à 1 h 49.
  • Trois chiffres n’existent pas : effectif d’une campagne lanceur, part des missions dans les salariés de la base, capacité d’hébergement à Kourou en campagne.
  • Tout est daté ici au 22 août 2026 ; les cadences citées sont des objectifs annoncés.

FAQ

Combien de temps dure une campagne de lancement à Kourou ?

Cela dépend de laquelle. Pour la préparation d’un satellite, le CNES indique qu’« en règle générale, 6 semaines sont nécessaires », dans une séquence d’environ deux mois entre l’arrivée du satellite et le tir. Pour la campagne lanceur, les opérations en zone de lancement durent environ une semaine. Chiffres relevés au 22 août 2026.

Combien de personnes une campagne satellite fait-elle venir ?

Environ 100 personnes : spécialistes des ergols, techniciens et ingénieurs du constructeur du satellite, représentants de l’opérateur des données (CNES, page du 12 mai 2023). Pour une campagne lanceur, le chiffre n’est pas publié, et les ordres de grandeur qui circulent n’ont pas d’origine identifiée.

Suis-je affecté à une campagne satellite ou à une campagne lanceur ?

Le bâtiment inscrit sur votre convocation le dit. Les campagnes satellite se déroulent à l’EPCU, bâtiments S1, S3 et S5, près de l’entrée du CSG ; les campagnes lanceur d’Ariane 6, au bâtiment d’assemblage lanceur puis sur l’ELA-4. Vega-C a son propre ensemble de lancement, exploité par Avio depuis le 9 avril 2026.

Que se passe-t-il si le tir est reporté ?

Le décalage est documenté : au 22 août 2026, quatre lancements avaient eu lieu depuis le CSG dans l’année pour un objectif annoncé de sept à huit. Préférez une réservation prolongeable à une date de sortie calée sur un décollage.

EPCU, BAL, ELA-4, ELM, ELM2 : que désignent ces sigles ?

L’EPCU regroupe les bâtiments de préparation des charges utiles (S1, S3, S5). Le BAL et l’ELA-4 assemblent et lancent Ariane 6, en service depuis le 9 juillet 2024. L’ELM est le nouvel ensemble multi-lanceurs, chantier en cours sur l’emprise de l’ancien pas de tir Diamant, à Kourou. L’ELM2 est l’ancien site Soyouz, côté Sinnamary, où MaiaSpace est installé depuis fin 2025 : les articles antérieurs à 2026 qui le placent sur l’ELM sont périmés.

Cet article décrit une durée et une distance. Les campagnes du Centre spatial guyanais sont conduites par le CNES et les industriels concernés ; rien ici ne relève d’un accord avec eux. Faits vérifiés au 22 août 2026.
