ELM-Diamant à Kourou : cinq opérateurs, cinq statuts, un seul chantier engagé
Publié le 12 septembre 2026 · par Ismael Samuel
Où en est le chantier. Au 22 août 2026, l’ELM — Ensemble de lancement multi-lanceurs, sur l’emprise de l’ancien pas de tir Diamant, à l’intérieur du Centre spatial guyanais, commune de Kourou — est en cours. Travaux démarrés le 1er septembre 2025, première pierre le 17 septembre 2025, 50 millions d’euros apportés par le CNES au titre de France 2030 pour les seules infrastructures communes, dont l’achèvement est annoncé au second semestre 2026, sans réception publiée à ce jour. Cinq opérateurs y ont un emplacement, avec cinq statuts différents : un seul a un génie civil engagé. Et « 40 lancements par an » est une cible de long terme du CNES, sans année associée.
Le piège de ce dossier n’est pas technique, il est documentaire. Des pages de 2024 placent encore MaiaSpace sur le pas de tir Diamant et laissent croire que le démonstrateur Themis y fait ses essais ; ces phrases se recopient d’un site à l’autre, puis se retrouvent dans des ordres de mission. Ce qui suit remet chaque nom et chaque date à sa place, au 22 août 2026.
Ce que le CNES construit, et ce qu’il ne construit pas
Le principe de l’ELM est celui d’un pas de tir partagé : le CNES, propriétaire du site, amène réseaux et voirie jusqu’aux parcelles ; chaque opérateur construit ensuite à ses frais sa table de lancement et ses bâtiments. Cette répartition explique presque toutes les confusions de chiffres du dossier.
Deux dates de septembre 2025, et elles ne disent pas la même chose
On lit indifféremment que le chantier a commencé le 1er ou le 17 septembre 2025. Les deux dates existent et ne recouvrent pas le même fait : le démarrage effectif des travaux est daté du 1er septembre 2025, la première pierre du 17 septembre 2025 — jalon protocolaire, pas début des opérations. Le site n’était pas vierge : démantèlement des anciennes installations engagé depuis 2020, études techniques et de réseaux depuis 2022.
Ce que couvrent les 50 millions d’euros
Le montant publié par le CNES est de 50 millions d’euros, au titre de France 2030, pour les seules infrastructures mutualisées : voiries d’accès, électricité, eau, gaz, fibre optique et stockage d’oxygène liquide. Ce dernier poste est le plus parlant pour qui connaît les chantiers industriels — la capacité cryogénique se mutualise, elle ne se duplique pas d’un emplacement à l’autre. Le CNES indique aussi des mesures environnementales prises dès la conception : emprise au sol réduite, aménagements favorables à la biodiversité, suivi écologique du site.
Ce qu’ils ne couvrent pas, et pourquoi il ne faut rien additionner
Hors périmètre : les tables de lancement et les bâtiments d’assemblage propres à chaque opérateur, financés en privé. Le CNES évoque « plusieurs dizaines de millions d’euros » au total, sans chiffre consolidé.
D’où une règle de lecture valable pour tout le centre spatial : n’additionnez pas les enveloppes annoncées. Les 50 M€ de l’ELM, les 35 M€ de PLD Space, les 104 M€ du programme FDS et les 140 M€ prêtés au programme CSG Nouvelle Génération — ce dernier chiffre non confirmé par le CNES — portent sur des périmètres qui se recouvrent.
Cinq opérateurs, cinq statuts — le tableau au 22 août 2026
« Cinq entreprises vont lancer depuis Kourou » est une phrase fausse tant que chaque statut n’est pas qualifié. Un accord signé n’est pas un chantier ; un emplacement attribué à horizon 2028 non plus.
Opérateur
Statut au 22/08/2026
Jalons datés
Montant publié
PLD Space (Miura 5)

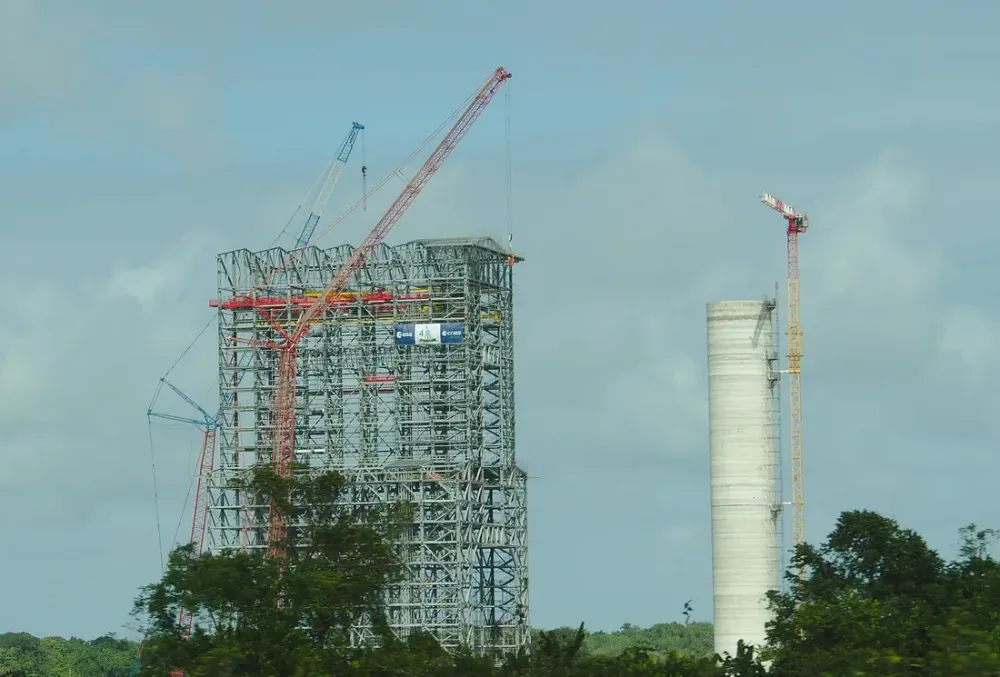

En cours — le seul génie civil engagé
Convention signée en juin 2025 ; livraison annoncée pour l’été 2026, non confirmée ; premier vol visé fin 2026
35 M€, annoncés le 1er juin 2026
Latitude (Zéphyr)
Programmé et financé — accord signé, travaux propres non documentés
Annonce du 23 juin 2025, vol inaugural visé en 2026 ; d’autres publications disent 2027, ou un autre site
8 M€ selon la presse spécialisée, non confirmés
Sirius Space Services
Programmé — emplacement attribué, aucun travail engagé
Sélection du comité CNES le 23 avril 2026, communiqué du 18 juin 2026 ; vol d’essai annoncé début 2028 par la presse
Non publié
Isar Aerospace
Annoncé — présélection et accord de faisabilité
Présélection du CNES en juillet 2022 ; aucun calendrier de vol publié
Non publié
RFA (Rocket Factory Augsburg)
Annoncé — accord contraignant signé
Annonce du 21 juin 2023 ; un vol orbital « été 2026 » évoqué sans site établi
Non publié
Le seul opérateur qui construit, et les seuls chiffres d’emploi
PLD Space a porté son investissement à 35 M€, annoncé le 1er juin 2026, dont 22 M€ exécutés dans l’écosystème industriel français et 13 M€ dirigés vers plus de vingt entreprises implantées en Guyane. La construction soutiendrait 250 à 275 emplois indirects, pour une valeur économique locale estimée par l’entreprise à 21 M€.
Précaution de lecture : ce sont des chiffres d’entreprise, décrivant des marchés de sous-traitance et pas des postes à pourvoir. Ils restent les seuls chiffres d’emploi publiés de tout le dossier ELM.
Callisto, le sixième occupant de l’emprise
S’y ajoute Callisto, démonstrateur de premier étage réutilisable mené par le CNES avec les agences spatiales allemande et japonaise. Statut : programmé et financé, site d’accueil en construction sur l’emprise. Le véhicule mesure 13 m de haut pour 1,1 m de diamètre, et une dizaine de vols d’essai sont annoncés depuis l’ELM. Sur le premier vol, la page projet du CNES indique « à l’horizon 2026 » quand la presse spécialisée écrit 2027 : cette date a déjà bougé, ne la retenez pas.
Un nom qui circule sans figurer sur la liste du CNES
Une publication spécialisée de janvier 2026 cite Orbex parmi les occupants de l’ELM. Le CNES ne le mentionne pas ; l’entreprise figure parmi les présélectionnés du European Launcher Challenge de l’ESA, d’où la confusion probable. En cas d’écart, c’est la liste du CNES qui fait foi.
Trois confusions de lieu à ne pas commettre
ELM et ELM2 ne sont pas le même site
L’ELM, c’est Diamant, à Kourou. L’ELM2, c’est l’ancien ensemble de lancement Soyouz, inutilisé depuis 2022, côté Sinnamary : MaiaSpace s’y est installé au quatrième trimestre 2025, et son portique mobile a été détruit de façon contrôlée le 24 avril 2026, le lanceur Maia étant assemblé horizontalement puis érigé au dernier moment. L’écart n’a rien d’anecdotique pour un déplacement : le bourg de Kourou est à 61,8 km et 1 h 01 de Cayenne, celui de Sinnamary à 115,6 km et 1 h 49 — mesures sans trafic du 22 août 2026, aucun temps de parcours officiel n’étant publié en Guyane. Toute page antérieure à 2026 qui place MaiaSpace sur Diamant est périmée.
Themis n’est pas testé à Kourou
Les essais du démonstrateur d’étage réutilisable se déroulent au centre spatial d’Esrange, en Suède — une répétition générale de chronologie de vol y a eu lieu le 23 juillet 2026. La version T3 est envisagée pour des vols à plus haute altitude depuis le pas de tir Diamant réhabilité, à un horizon 2027 relayé par la presse spécialisée et non confirmé. Aucune date d’essai en Guyane n’est publiée.
Et l’histoire du site n’est pas tranchée
On lit couramment que le premier satellite français serait parti de cette emprise. Les publications du CNES et le récit historique admis ne donnent ni le même lieu ni la même année : nous ne tranchons pas.
« 40 lancements par an » : ce que la cible recouvre
La formule vient bien du CNES : passer d’« environ 10 lancements par an » à « 40 ou plus ». Son statut est celui d’une cible de long terme, et aucune année ne lui est associée. Écrire « Kourou passera à 40 lancements en 20XX » revient à inventer la partie la plus importante de la phrase. Un repère d’échelle explique pourquoi il faut d’autres pas de tir : l’ELA-4, l’ensemble de lancement d’Ariane 6, est dimensionné pour jusqu’à douze lancements par an.
La cadence annoncée n’est pas la cadence réalisée
Pour 2025, la presse locale avance neuf tirs prévus et sept réalisés, sans source primaire ; ce qui est établi côté CNES, ce sont quatre lancements Ariane 6, tous réussis, les 6 mars, 12 août, 4 novembre et 17 décembre. Pour 2026, la prévision officielle du CNES est de 7 à 8 lancements, puis 9 à 10 en 2027 ; au 22 août 2026, quatre tirs avaient eu lieu. Retenez la formule « objectif annoncé ».
Le bâtiment qui conditionne la montée en cadence
Ajouter des emplacements ne suffit pas : encore faut-il raccourcir la reconfiguration de la base entre deux tirs. C’est l’objet du nouveau centre des opérations du CSG, première pierre le 20 septembre 2024, livraison annoncée en septembre 2026 — donc non livré au 22 août 2026 —, montant non publié. Le CNES vise un passage de huit jours à cinq jours ; une source de presse locale évoque « plusieurs semaines à environ trois jours », chiffre incompatible avec le précédent, que nous ne retenons pas.
Ce que ce chantier change pour qui vient y travailler
Les effectifs ne sont pas publiés, et c’est l’information
Aucun maître d’ouvrage ne publie les effectifs du chantier de l’ELM : ni le CNES pour les infrastructures communes, ni les opérateurs pour leurs installations propres. Le seul point de comparaison disponible porte sur un chantier achevé : la construction de l’ELA-4, en service depuis le vol inaugural du 9 juillet 2024, a mobilisé 600 personnes, dont 75 % d’emploi local. Cela donne une échelle, pas une prévision.
Quatre données manquent, qu’aucune estimation ne remplace : effectifs du chantier, montant total du projet, montant du centre des opérations, temps de trajet à l’intérieur de la base.
Une base à accès réglementé, une heure de RN1 avant d’y entrer
L’emprise Diamant se trouve dans le périmètre du centre spatial, dont l’accès est réglementé. Conséquence rarement écrite : les temps de trajet internes à la base ne sont pas publics, pas plus que les distances entre l’entrée et les ensembles de lancement. Le seul chiffre solide est celui de la route — 62 km et environ une heure de Cayenne au bourg de Kourou par la RN1, 73,8 km et 1 h 11 jusqu’au site. Le reste se demande à son donneur d’ordre.
Chantier en cours : travaux démarrés le 1er septembre 2025, première pierre le 17 septembre 2025, infrastructures communes annoncées pour le second semestre 2026, sans réception publiée.
50 M€ du CNES au titre de France 2030, pour les seules voiries, réseaux et le stockage d’oxygène liquide. Aucun montant total consolidé.
Cinq opérateurs, cinq statuts : PLD Space construit ; Latitude a un accord signé ; Sirius Space a un emplacement, vol d’essai annoncé début 2028 par la presse ; Isar Aerospace et RFA en sont à l’accord.
MaiaSpace est sur l’ELM2, côté Sinnamary — 115,6 km et 1 h 49 depuis Cayenne. Themis est testé en Suède.
« 40 lancements par an » est une cible sans date. L’objectif annoncé pour 2026 est de 7 à 8 lancements, 9 à 10 en 2027.
Aucun effectif de chantier n’est publié, hors les 250 à 275 emplois indirects annoncés par PLD Space pour son site.
FAQ
Où en est le chantier de l’ELM-Diamant à Kourou ?
Il est en cours : démantèlement engagé depuis 2020, travaux démarrés le 1er septembre 2025, première pierre le 17 septembre 2025. L’achèvement des infrastructures communes est annoncé pour le second semestre 2026 ; aucune réception n’était publiée au 22 août 2026.
Qui va lancer depuis l’ELM-Diamant ?
Cinq opérateurs ont un emplacement, avec des statuts distincts. PLD Space est le seul dont le génie civil est engagé, premier vol de Miura 5 visé fin 2026. Latitude a un accord signé. Sirius Space a obtenu le dernier emplacement en 2026, vol d’essai annoncé début 2028 par la presse. Isar Aerospace et RFA en sont à l’accord, sans calendrier.
MaiaSpace lance-t-il depuis le pas de tir Diamant ?
Non, plus depuis fin 2025. L’entreprise s’est installée sur l’ELM2, l’ancien ensemble de lancement Soyouz, côté Sinnamary, où le portique mobile a été détruit de façon contrôlée le 24 avril 2026. Les pages publiées avant 2026 sont périmées, et l’écart compte : Sinnamary est à 115,6 km de Cayenne, contre 61,8 km pour le bourg de Kourou.
Kourou va-t-il atteindre 40 lancements par an ?
C’est une cible de long terme du CNES : passer d’« environ 10 lancements par an » à « 40 ou plus », sans année associée. La seule prévision datée porte sur le court terme — objectif annoncé de 7 à 8 lancements en 2026, puis 9 à 10 en 2027.
Peut-on loger à Cayenne quand on intervient sur le chantier de Kourou ?
Oui, en connaissance de cause. Le bourg de Kourou est à 62 km de Cayenne, environ une heure par la RN1, et les ensembles de lancement sont plus loin à l’intérieur de la base, sans temps de trajet publié. Comptez deux heures de route par jour et un véhicule : défendable sur une mission de plusieurs semaines, beaucoup moins sur trois nuits.
