Travaux sur la RN1 et la RN2 : comment savoir avant de prendre la route

Publié le 2 septembre 2026 · par Ismael Samuel

Travaux sur la RN1 et la RN2 : comment savoir avant de prendre la route

Du 27 juillet au 14 août 2026, la couche de roulement de la RN1 a été reprise entre le giratoire de la Crique Fouillée et celui des Maringouins, dans le sens Cayenne : chantier de nuit, de 21 h à 5 h, anneau du giratoire fermé complètement une à deux nuits, déviations. Ce créneau est exactement celui d’un retour de vol de nuit ou d’un départ avant l’aube. L’information était publiée avant le premier coup de pelle ; encore fallait-il savoir sous quel titre la chercher. Article arrêté au 22 août 2026.

La réponse courte. La DGTM publie chaque semaine une « Liste des principaux chantiers sur les routes nationales » : c’est ce document-là qu’il faut chercher, sous ce titre-là. Le texte qui fait foi reste l’arrêté — préfecture pour les routes nationales, Collectivité territoriale de Guyane pour les départementales. Trois notions suffisent ensuite : sur la RN1 et la RN2, le point repère d’un chantier donne sa distance en kilomètres depuis Cayenne ; « alternat » signifie une seule voie pour les deux sens ; et en agglomération, les travaux se font de 21 h à 5 h.

Où chercher l’information, et dans quel ordre

Nos vérifications du 22 août 2026 n’ont trouvé, pour la Guyane, aucun service d’information routière en temps réel comparable à ceux de l’Hexagone. L’information existe, mais elle est administrative, et elle ne se trouve pas au même endroit selon la route concernée.

La liste hebdomadaire de la DGTM

Le gestionnaire des routes nationales est la DGTM, Direction générale des territoires et de la mer, qui a remplacé la DEAL au 1er janvier 2020 — le détail de la réforme et de ses sigles est traité à part.

C’est elle qui publie, semaine après semaine, la liste des chantiers programmés sur la RN1 et la RN2. Le titre varie à la marge, mais la formule « principaux chantiers » y revient toujours. C’est celle-là qu’il faut taper, et non « travaux RN1 », qui remonte surtout des articles de presse déjà périmés. Des sites locaux la reprennent parfois : une reprise n’est pas la source, et elle peut porter sur une autre semaine.

L’arrêté, seul texte qui fait foi

Une liste hebdomadaire informe ; ce qui restreint juridiquement la circulation, c’est un arrêté. Pour une route nationale, il est pris par le préfet et publié au recueil des actes administratifs, sur le portail des services de l’État en Guyane, classé par année puis par mois : au 22 août 2026, les huit mois de janvier à août y étaient en ligne. L’arrêté donne ce que la liste résume — dates, horaires, points repères de début et de fin, régime de circulation.

Pour une route départementale, ni le même émetteur ni le même site : c’est la Collectivité territoriale de Guyane, sur son propre site. Or plusieurs axes que l’on désigne encore par leur ancien numéro national sont départementaux — les ex-RN3 et ex-RN4 ont été transférées en 2007. Chercher un arrêté « RN4 » sur un site de l’État ne donne rien, et ce n’est pas parce qu’il n’y a pas de travaux.

Quand la source officielle ne répond pas

Un point d’honnêteté, daté. Les 21 et 22 août 2026, le site propre de la DGTM Guyane n’était pas joignable depuis notre réseau : connexion refusée, puis délai dépassé. Ses pages n’ont été lisibles que par les archives du web, dont les instantanés les plus récents remontaient à mai 2026 — inutilisables, donc, pour la semaine en cours. Dans ce cas, rabattez-vous sur le recueil des actes administratifs, qui répondait normalement le même jour.

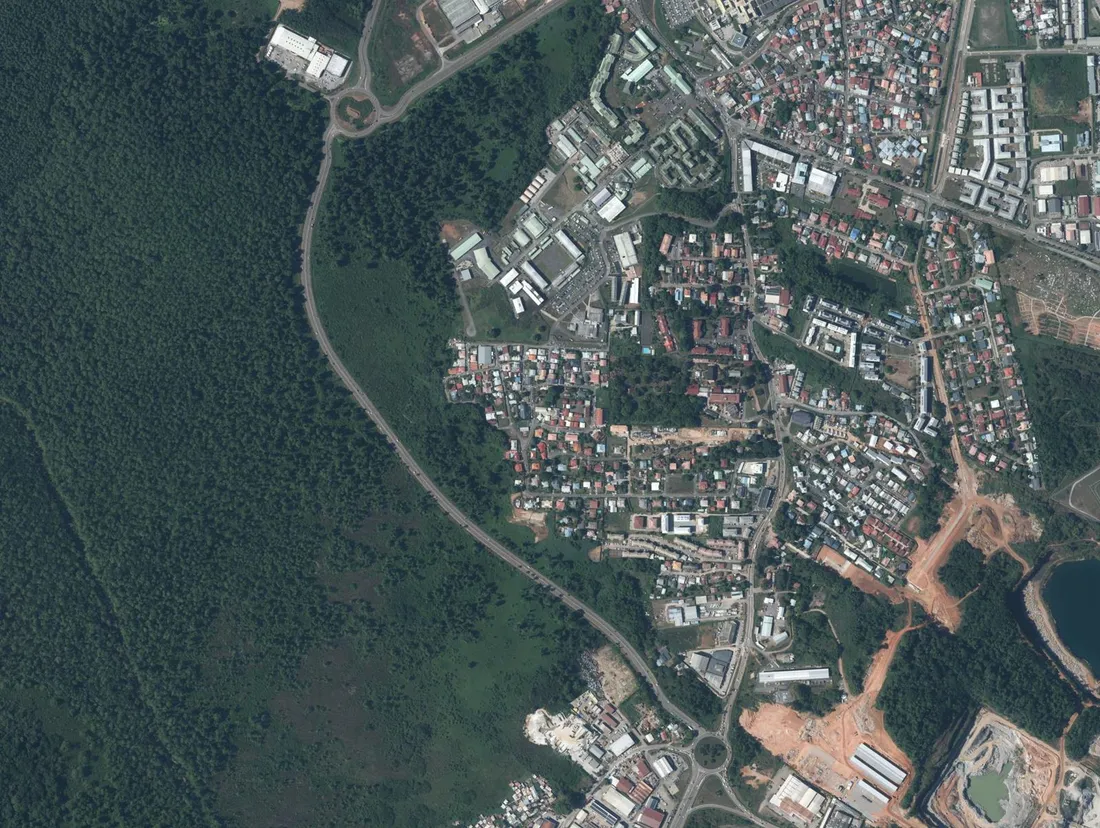

Vue aérienne verticale de la RN1 entre le giratoire Leblond et le giratoire des Maringouins à Cayenne : une chaussée unique longe le marais Leblond, la ville s'étendant sur toute la droite
La RN1 du giratoire Leblond (en haut à gauche, PR 0) au giratoire des Maringouins (en bas, PR 5), à Cayenne : c'est la section reprise de nuit du 27 juillet au 14 août 2026. À gauche, le marais Leblond — aucune voie parallèle. Orthophotographie IGN. — © IGN — Licence Ouverte / Etalab 2.0

Lire un point repère sans se tromper de route

Le PR 0 est à Cayenne, sur les deux routes

Le réseau routier national guyanais est borné en points repères (PR), et le PR 0 de la RN1 comme celui de la RN2 est à Cayenne. Le numéro de PR d’un chantier donne donc directement, en kilomètres, sa distance routière depuis Cayenne : un chantier au PR 17 de la RN1 est à 17 km de votre point de départ ; au PR 204, il est à plus de deux cents kilomètres et ne vous concerne probablement pas.

Attention : cette règle ne vaut que pour la RN1 et la RN2. Sur une départementale, le bornage est propre à la route et ne mesure aucune distance depuis Cayenne.

Les arrêtés écrivent le PR avec un complément métrique : « du PR 16+000 au PR 60+786 », pour la route de Kaw (RD6), se lit borne 60, plus 786 mètres.

Les repères qui reviennent le plus souvent

RoutePRLieu
RN10Giratoire Leblond, Cayenne
RN10 à 4,5Leblond → giratoire de la Crique Fouillée (Cayenne / Matoury)
RN14,5 à 6Giratoire des Maringouins, échangeur de Balata
RN110 à 12Pont du Larivot
RN117Giratoire de Soula (Macouria)
RN126 à 32Macouria, Tonate, Matiti
RN157Secteur de Kourou
RN1113Sinnamary
RN1204 / 212Crique Grand Laussat / pont de Saut Sabbat
RN1255Saint-Laurent-du-Maroni
RN215 à 22Pont de Tour de l’Île → le Gallion
RN236 à 39Pont de la Comté (Roura)
RN242Carrefour de Cacao
RN2105 à 109Régina
RN2179 à 189Crique La Gabaret → Saint-Georges-de-l’Oyapock

Repères issus des listes de chantiers de la DGTM. Ce sont des positions, pas des durées : aucune source officielle consultée ne publie de temps de trajet par section de route nationale.

Deux pièges de nommage

Les deux routes partent du même point zéro, dans des directions opposées. « Au PR 57 » sur la RN1, vous êtes dans le secteur de Kourou, à l’ouest ; « au PR 57 » sur la RN2, en forêt à l’est, au-delà du carrefour de Cacao. Même nombre, plus de cent kilomètres d’écart. Le numéro de route se lit avant le numéro de PR.

Second piège, propre à ce corridor : au Larivot, deux chantiers sans aucun rapport portent le même nom de lieu, le pont routier, porté par l’État, et la centrale électrique. Des titres de presse les mélangent. Un arrêté « Larivot » ne concerne que la route ; l’avancement de la centrale n’a aucun effet sur la circulation.

Le vocabulaire des arrêtés, terme par terme

Terme de l’arrêtéCe que vous trouverez sur placeCoût en tempsContournable ?
Circulation alternée (alternat)Une seule voie pour les deux sens, réglée par feux, par panneaux de priorité ou par des agentsAttente au feu, variableNon, mais localisable au PR
Neutralisation de voieUne voie fermée, les autres ouvertes dans les deux sensRalentissement, pas d’arrêtNon
BasculementLa circulation d’un sens passe sur la chaussée opposéeFaible, vitesse abaissée, dépassement interditNon
Chantier mobileLe chantier avance : fauchage d’accotement, marquage, élagageFaible mais imprévisibleNon : il n’a pas de position fixe
Fermeture / coupureSection fermée, déviation obligatoireÉlevéSeulement par la déviation indiquée

Ces cinq termes ne pèsent pas du même poids. La RN1 et la RN2 étant à une voie par sens sur presque tout leur linéaire, l’alternat y est le régime par défaut ; le basculement, qui suppose deux chaussées séparées, ne se rencontre que sur les six kilomètres à 2×2 voies en sortie de Cayenne.

Un arrêté lu en entier, pour l’exemple

L’arrêté n° 244-2026/CTG/DPRIT du 28 juillet 2026 réduit la circulation à une seule voie sur la route de Kaw (RD6), commune de Roura, du PR 16+000 au PR 60+786, en alternat réglé par feux à cycle fixe, par signalisation temporaire ou manuellement, de 7 h à 18 h, jusqu’au 30 novembre 2026, avec vitesse limitée à 50 km/h et dépassement interdit dans la zone de travaux. Page consultée le 22 août 2026.

Une leçon s’y cache : la même section faisait déjà l’objet d’un arrêté du 14 avril 2026. Les actes se succèdent sur un même chantier et seul le dernier s’applique — la date compte autant que le contenu.

« Chantier mobile » : le seul terme qu’on ne peut pas anticiper

Fauchage mécanique des accotements, dérasement, élagage, renouvellement de la signalisation : ces interventions se déplacent le long de la route pendant la journée. L’arrêté couvre alors une section entière, parfois plusieurs dizaines de kilomètres, sans que personne puisse dire à quel PR l’équipe sera à 14 h. La seule parade est la marge. Le reste — chaussée, ouvrages d’art, glissières, éboulis, enfouissement de réseaux — est localisé et daté.

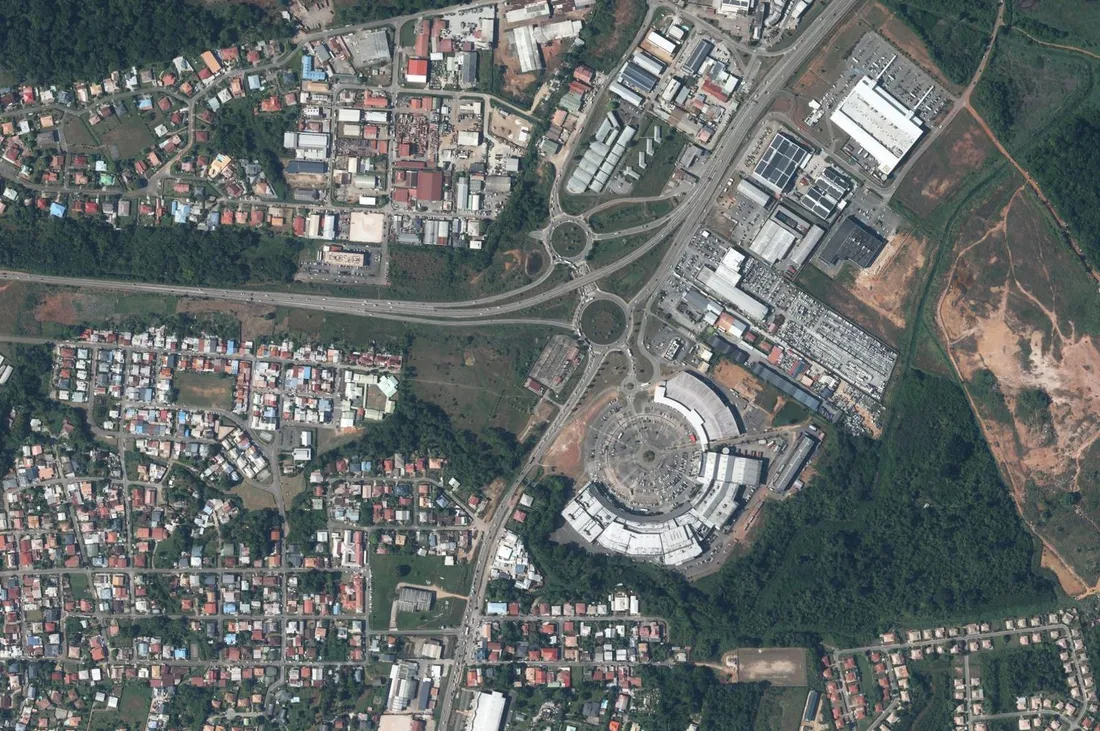

Vue aérienne verticale de l'échangeur de Balata à Matoury : la RN1 à 2×2 voies arrive par la gauche, dessert plusieurs giratoires et se sépare de la RN2 qui part vers le sud-est
L'échangeur de Balata, à Matoury (RN1, PR 4,5 à 6) : la 2×2 voies venue de Cayenne s'y achève et la RN2 s'en détache vers le sud-est. C'est le seul secteur du réseau où un basculement de chaussée est possible. Orthophotographie IGN. — © IGN — Licence Ouverte / Etalab 2.0

Les créneaux : la nuit en ville, la journée ailleurs

En agglomération, de 21 h à 5 h

Sur les sections urbaines de la RN1, du PR 0 au PR 4,5, entre les giratoires Leblond, de la Crique Fouillée et des Maringouins, les travaux sont conduits de nuit, de 21 h à 5 h, avec réduction à une voie par sens et coupures ponctuelles. Ce sont les sections les plus chargées du territoire, les seules où fermer une voie en journée serait ingérable.

Deux exemples datés de 2026 : restrictions entre l’échangeur de Balata et le giratoire de la Crique Fouillée, du 7 au 17 avril 2026 ; puis la reprise de couche de roulement citée en ouverture, du 27 juillet au 14 août 2026.

Ce créneau tombe sur les arrivées de vols de nuit et les départs matinaux. S’y ajoute, côté plateforme, le chantier de modernisation de l’aéroport Félix-Éboué, en cours depuis le 8 juillet 2026 pour une durée annoncée de 42 mois.

Hors agglomération, en journée

Passé le PR 6, la logique s’inverse : alternats et chantiers mobiles se font en journée, sur des plages larges — l’arrêté RD6 cité plus haut en donne la forme type, 7 h à 18 h, quatre mois d’affilée. Sur une route à une voie par sens, cela signifie une file derrière un feu.

Pourquoi il n’y a pas d’itinéraire bis

Le réseau national guyanais est un axe littoral d’environ 450 km — la RN1 vers Saint-Laurent-du-Maroni, la RN2 vers Saint-Georges-de-l’Oyapock — avec environ 80 ouvrages d’art de plus de deux mètres d’ouverture. Pas de réseau ferré, et surtout pas de maillage secondaire : une coupure ne se contourne pas, elle s’attend.

C’est vrai en particulier du franchissement de la rivière de Cayenne au Larivot, autour du PR 10-12, passage obligé de tout déplacement vers l’ouest. Le doublement de la RN1 par un second ouvrage y est en cours mais fortement ralenti : la source publique la plus récente date du 3 avril 2025, l’état réel du chantier n’est pas établi au 22 août 2026, et aucune nouvelle date de mise en service n’a été publiée depuis les échéances de 2024 puis de mi-2025, toutes deux manquées. Ne bâtissez aucun plan de déplacement dessus : le détail du corridor ouest et de ses temps mesurés est dans combien de temps il faut vraiment entre Cayenne et Kourou.

Sans véhicule, la question ne disparaît pas : le site propre de l’agglomération n’était pas en service commercial au 22 août 2026, et les bus urbains partagent donc la chaussée avec le reste du trafic — se déplacer sans voiture à Cayenne fait le point sur ce qui roule vraiment.

Ce qu’il faut vérifier avant de prendre la route

  1. La liste hebdomadaire en vigueur, sous son titre exact : « principaux chantiers sur les routes nationales ». Celle de la semaine précédente ne vaut rien.
  2. Le numéro de route avant le numéro de PR. Sans cette précision, un même point repère désigne deux lieux opposés.
  3. L’émetteur de l’arrêté. Route nationale : préfecture, recueil des actes administratifs. Route départementale, ex-RN3 et ex-RN4 comprises : Collectivité territoriale de Guyane.
  4. Le régime annoncé. Alternat et fermeture coûtent du temps ; neutralisation et basculement en coûtent peu ; chantier mobile ne se situe pas.
  5. Les deux dates de l’arrêté — publication et fin d’effet — et son créneau horaire, croisé avec votre heure de vol ou de rendez-vous : 21 h – 5 h en agglomération, souvent 7 h – 18 h ailleurs.
  6. Votre marge sur les six premiers kilomètres, pas sur les cinquante suivants : c’est là que se concentrent le trafic, les chantiers urbains et le franchissement.

Ce qui n’est pas publié, et qu’il ne faut pas deviner

Trois manques, à connaître pour ne pas se laisser servir une estimation à leur place : aucun temps de parcours officiel par section, aucun effectif de chantier routier — ni pour l’entretien courant, ni pour le pont du Larivot —, et aucun état vérifié de ce dernier au 22 août 2026. La seule réponse défendable y est « non publié ».

En résumé

  • La DGTM publie chaque semaine la liste des principaux chantiers sur la RN1 et la RN2 ; l’arrêté publié au recueil des actes administratifs fait foi — et le recueil répondait au 22 août 2026, quand le site de la DGTM, lui, ne répondait pas.
  • Le PR 0 des deux routes nationales est à Cayenne : un point repère y donne la distance en kilomètres, à condition de savoir de quelle route il s’agit. Sur une départementale, la règle tombe.
  • Alternat = une voie pour deux sens. Neutralisation = une voie en moins. Basculement = changement de chaussée. Chantier mobile = position inconnue.
  • En agglomération, les travaux ont lieu de 21 h à 5 h ; ailleurs, en journée. Sans maillage secondaire, une coupure n’a pas d’itinéraire de report : la marge se prend avant.
  • Cet article décrit une méthode, arrêtée au 22 août 2026 ; la liste, elle, change chaque semaine.

FAQ

Où trouver la liste des travaux sur la RN1 cette semaine ?

Auprès de la DGTM Guyane, gestionnaire des routes nationales, qui publie chaque semaine la « Liste des principaux chantiers sur les routes nationales ». Cherchez cette formule exacte plutôt que « travaux RN1 ». Si le site du service ne répond pas — c’était le cas les 21 et 22 août 2026 —, passez par le recueil des actes administratifs de la préfecture, classé par année puis par mois.

Que veut dire « circulation alternée » sur un arrêté guyanais ?

Qu’une seule voie reste ouverte pour les deux sens, sur la section indiquée entre deux points repères, le passage étant réglé par feux, par panneaux de priorité ou par des agents. C’est le régime le plus courant sur la RN1 et la RN2, à une voie par sens sur presque tout leur tracé, et il n’existe pas d’itinéraire de contournement.

À quelle heure ont lieu les travaux sur la RN1 à Cayenne ?

Sur les sections urbaines, du PR 0 au PR 4,5, entre les giratoires Leblond, de la Crique Fouillée et des Maringouins, les chantiers sont conduits de nuit, de 21 h à 5 h, avec réduction à une voie par sens. Exemple daté : la reprise de couche de roulement du 27 juillet au 14 août 2026, avec fermeture complète de l’anneau du giratoire des Maringouins une à deux nuits. Ailleurs, les travaux se font en journée.

Les travaux de la RN1 peuvent-ils me faire rater un vol à Félix-Éboué ?

C’est le risque principal, parce que les chantiers urbains travaillent de 21 h à 5 h, soit le créneau des vols de nuit et des départs matinaux. Aucun temps de parcours officiel n’étant publié en Guyane, la seule parade est de vérifier l’arrêté en vigueur la veille et de prendre votre marge sur la traversée de l’agglomération, pas sur la fin du trajet.

Qui publie les arrêtés de travaux sur les routes départementales de Guyane ?

La Collectivité territoriale de Guyane, sur son propre site, et non la préfecture. Attention aux ex-RN3 et ex-RN4, transférées au département en 2007 : beaucoup les désignent encore par leur ancien numéro national. Exemple daté : l’arrêté n° 244-2026/CTG/DPRIT du 28 juillet 2026 met la route de Kaw (RD6) en alternat du PR 16+000 au PR 60+786, de 7 h à 18 h, jusqu’au 30 novembre 2026.

Cette méthode ne se périme pas : la liste change chaque semaine, la façon de la lire ne change pas. Nos logements sont à Cayenne et à Rémire-Montjoly, d’où partent le PR 0 de la RN1 et celui de la RN2 : d’ici, un alternat coûte une attente, pas une journée. Pour caler les dates, le calendrier guyanais mois par mois dit quelles périodes se réservent tôt ; ce que représentent six semaines de campagne donne l’ordre de grandeur d’une mission côté ouest.
